排煙冷卻塔的防腐施工主要分三部分:內表面、外表面及人字柱、中央豎井及主水槽。其中內表面防腐施工最為關鍵, 以此部施工、檢查為例進行敘述。
1 施工流程

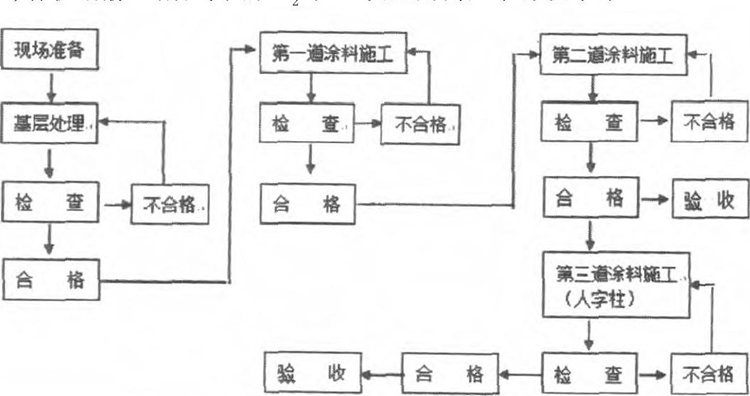

施工流程見圖1。
2 施工工序
2.1 基層處理
a.基層表面必須有承載力, 無任何灰塵、油、脂、及對附著力有不利影響的污物。內表面的油污、松散物質和溢出的水泥渣、漿采用噴砂結合打磨工具徹底清除干凈, 同時表面形成均勻的粗糙度。噴砂后表面灰塵用高壓水沖洗干凈。
圖1 排煙冷卻塔內表面防腐施工工藝流程
圖1 排煙冷卻塔內表面防腐施工工藝流程
b.基層表面應密實、平整, 所有模板接縫處錯臺高度不能大于5mm, 高出的部分及所有的邊角應打磨成斜面或圓弧。較大凹坑和溝縫涂刷界面涂料Nafufill HB, 然后用Nafufill KM 250修補砂漿 (或用強度符合要求的聚合物砂漿) 填實填平。
c.所有螺栓孔提前用聚合物砂漿或其它符合要求的填充料填平, 并做到內部密實、表面平整、無滲漏。
2.2 塔筒內表面抹平
a.經過基層處理合格的塔筒內表面采用Zentrifix F 82 XX膩子抹平。Zentrifix F 82 XX是與Nafufill BB2配合使用的雙組份聚合物改性細砂漿。Nafufill BB2 (聚合物) 先與水按1:1.5混合均勻后, Zentrifix F82 XX粉料再與混合液按100:20—22混合均勻。
b.施工前基層混凝土必須預潤濕, 高吸收的表面要多次潤濕, 但表面不能帶浮水, 不能形成水的飽和。Zentrifix F 82 XX可用抹刀或鏝刀施工, 厚度要均勻, 基層要完全覆蓋, 邊角要圓弧過渡, 塔筒內壁要形成平緩、均勻、密實、適合涂料施工的平整表面。在環境溫度5℃—35℃的條件下施工。
2.3 塔筒內表面涂料施工
膩子層干燥固化5天后可進行M C-DUR VS NR3環氧涂料施工。
a.1MC-DUR VS NR3是主漆 (A組分) 和固化劑 (B組分) 按配比直接供貨。固化劑要完全倒入主漆中, 避免結塊。已混合的油漆要在2h內用完 (環境溫度20℃時) 。MC-DUR VS NR3使用輥涂方法施工, 涂刷要均勻, 厚度要達到規定要求。在8℃—30℃、空氣相對濕度85%以下的環境中施工。
b.塔筒內表面需涂刷兩道M C-D U R VS NR3, 兩道間隔一般24h以上 (以環境溫度30℃計算) , 低溫需適當延長間隔時間, 需在第一道涂層干燥固化后再涂刷第二道涂層。
c.塔筒內表面喉部以上部分需再涂刷一道MC-DURVS-PUR聚氨酯面漆。M C-DUR VS-PUR是主漆 (A組分) 和固化劑 (B組分) 按配比直接供貨。M C-D U RV S-PUR使用輥涂方法施工, 環境要求同a。
4 結語
